客變可以改什麼?5大項目、預售屋客變流程與費用一次看

客變可以改什麼?5大項目、預售屋客變流程與費用一次看

客變可以改哪些項目?本文整理5大常見客變項目與規劃方式,用6個步驟說明預售屋客變流程,拆解客變費用的計價行情與建商、設計師的報價差異,並帶你避開3大新手常見地雷。


目錄:

一、客變是什麼?解析預售屋客變的重要性!

二、客變可以改什麼?5 大常見客變項目一次看!

三、客變工程地雷有哪些?3 大常見新手客變狀況整理!

四、客變流程怎麼走?6 大預售屋客變步驟一次看!

五、預售屋客變要注意什麼?4 大關鍵細節要注意!

六、客變費用怎麼算?建商&設計師客變價格行情一覽

七、客變常見問題一次解答

八、客變設計師推薦「原胚室內裝修」!助你輕鬆實現理想空間!


一、客變是什麼?解析預售屋客變的重要性!

「客變」全名為「客戶變更」,是預售屋買主才享有的專屬權利,主要是在建物興建至屋主所購樓層前,能依照個人生活習慣或設計藍圖,事先向建商申請微調室內空間。這項服務能讓你在交屋前,就針對隔間牆位、水電管線孔位,或是廚衛設備與建材進行替換。

如此提早參與規劃的最大優勢,就是能省去未來新成屋裝潢時,因拆除隔間或重新牽線所產生的大筆拆改費用,不僅精準掌控預算,更能縮短入住前的施工期。

不過,客變權利並非沒有限制。為了確保營造工程能如期推動,建商通常僅開放「唯一一次」的修改機會,並會嚴格規定提出申請的時限。一旦施工進度超過該樓層,或是未在公告期限內完成簽約審核,屋主便無法再要求任何異動。

因此,把握建商通知的「黃金作業期」很重要,建議在此階段尋求專業室內設計師的規劃建議,將未來的家具動線、電器插座及收納邏輯一次到位地呈現給建商。這樣不僅能確保變更項目符合法規與安全結構,更能避免因規劃不周導致交屋後仍需重複施工,讓客變真正發揮「省時、省錢又貼心」的價值。

二、客變可以改什麼?5 大常見客變項目一次看!

一般來說,格局(隔間牆)、建材、設備、水電配置是可以改動的;而承重牆、梁柱、廚房、廁所、陽台、大門、窗戶等項目則不可更動。接下來我們將更深入地解析各個客變項目及限制,幫助你對客變的概念更熟悉:

客變項目 1|格局調整

客變最大的好處之一,就是可以依照居住者的生活習慣和型態,去客製化室內格局。你可以透過增加或移除牆面來調整隔間,或是改變門的位置(大門除外),讓空間更貼近日常需求。

舉例來說,如果覺得主臥太小,就可以在客變時拆除主臥和次臥之間的隔間牆,幫助睡眠空間變得更寬敞;或是將原先的開放式廚房,利用玻璃拉門打造新的空間分隔。但要留意的是,客變只能調整「隔間牆」,結構牆面與防火區域為了安全考量,是不能夠變更的。

💡 實際規劃建議

  • ・拆除廚房牆面做成開放式廚房時,務必先向建商確認該牆面是否涉及高層建築(如 16 層以上)的消防防火隔間法規。

  • ・拆牆前記得先看電氣圖,若牆上有燈具開關或對講機,必須在客變時指明移至鄰近牆面。

  • ・若經常下廚,建議以「半牆搭配玻璃隔間」取代全拆,能有效創造負壓區、聚攏油煙,避免交屋後全家家具都是油煙味。

  • ・在調整房門位置時,記得在圖面上用圓規畫出門片擺動的 1/4 圓,走道寬度至少保留 90 公分,避免發生房門與廁所門互打、卡到收納櫃,或導致日後大型家具(如冰箱、洗衣機)搬不進來的尷尬狀態。

客變項目 2|建材選擇

在預售屋客變時,建材也是屋主可以自由選擇的部分。其中,建材的範圍包括地板、牆面(壁材)、門片、磁磚等,你可以挑選建商提供的款式和顏色,或選擇退掉原本的材料,等交屋後再請人設計、裝潢。

💡 實際規劃建議

  • ・考量到建商退料通常是退「材料批發價」(價格較低),但交屋後若要自行找工班重新鋪設,工資則是「市場零售價」(費用較貴)。因此,除非建商附贈的標配磁磚或地板與理想風格嚴重衝突,否則建議儘量保留建商標配的地板建材,避免一來一回賠了工錢。

客變項目 3|設備更換

設備更換指的是建商附贈的浴室或廚房設備,例如馬桶、換氣暖風機、洗衣機、烘碗機、瓦斯爐、抽油煙機、熱水器等,都可以在規劃客變時請建商退換或升級。若確認要退掉設備,建商會在客變單上註明退還的費用明細。

💡 實際規劃建議

  • ・針對廚房與浴室等「濕區」設備,可在原本的廚衛空間內微調洗手台位置等微幅更動,但切記別將大件設備大搬家,避免增加不必要的漏水風險。

  • ・地板下的排水管必須維持至少 1/100 的排水坡度(即 100 公分距離下降 1 公分),以馬桶為例,若在客變時強行將馬桶大幅度位移,交屋裝潢時地板就必須墊高 5 至 8 公分來埋設粗大的糞管,這不僅會導致浴室入口出現突兀的階梯、增加長輩跌倒風險,未來更要承受極高的水管堵塞與滲漏水危機。

客變項目 4|電路配置

水電是預售屋客變重要的一環,特別是電路(弱電)的配置,例如插座、電燈開關、網路孔、電話孔、冷氣管線的數量和位置,甚至還可以增加 110V/220V 的專用迴路。對於需要同時使用多種電器的空間(例如廚房)來說,這些客變細節絕對不能錯過。

💡 實際規劃建議

  • ・規劃電路配置時避免只看平面圖就亂點,必須先對照未來家具的「精確尺寸」。例如,配置床頭插座時,要先算好床架寬度再加上兩側床頭櫃寬度,插座中心點應距離牆角至少 140 公分以上,高度建議在離地 45~55 公分左右,才不會被家具擋住。

  • ・電視牆插座建議至少預留 3 組(共 6 個孔),並預留實體網路孔確保 4K 串流穩定,若電視要壁掛,插座應留在離地約 100~110 公分的電視後方,以免線路雜亂外露。

  • ・廚房電器櫃(微波爐、烤箱、電鍋等高耗電區)建議向建商要求拉「專用迴路」(獨享 20 安培),避免日後多台電器同時開啟引發跳電火災危機。

客變項目 5|排水規劃

除了電路,水路也可以在一定條件下進行客變。針對衛浴、廚房、陽台等用水區域,建商可協助調整排水孔的位置。最常見的例子像是陽台是否要放置洗衣機,或浴室要規劃成淋浴間還是浴缸,這些都會影響到客變的內容。

💡 實際規劃建議

  • ・冷氣排水是靠重力流動,因此客變時必須先定好冷氣位置。排水孔建議留設在離天花板至少 30~40 公分處;若留得太高,冷氣會因貼近天花板導致迴風不良、冷氣不冷;若留得太低,管線就會斜掛在牆面上影響美觀,後續還得大費周章做木作包梁來遮掩。

三、客變工程地雷有哪些?3 大常見新手客變狀況整理!

以下幾個隱藏在細節裡的新手客變地雷也常讓人不小心踩坑賠錢,在客變時務必特別留意:

  • ・遺漏全熱交換器預留孔:若交屋後打算加裝不用開窗也能換氣的全熱交換器,客變時一定要要求建商在梁上預留「穿梁孔」。否則等房屋蓋好後才想鑽梁,管委會基於大樓結構安全通常會禁止。

  • ・弱電箱空間過於狹窄:現代家庭布滿了數據機、路由器、網卡或監視器主機等設備,但建商標配的弱電箱通常非常小。客變時建議詢問是否能加大、加寬或加深弱電箱空間,以免日後所有線頭亂成一團。

  • ・疏忽陽台插座的數量:陽台常需要放置電動曬衣架、洗脫烘一體機或洗鞋機等多樣電器。如果在客變時少算了陽台插座,日後就只能在濕淋淋的陽台地板上接滿延長線,除了不美觀也容易產生安全隱憂。

四、客變流程怎麼走?6 大預售屋客變步驟一次看!

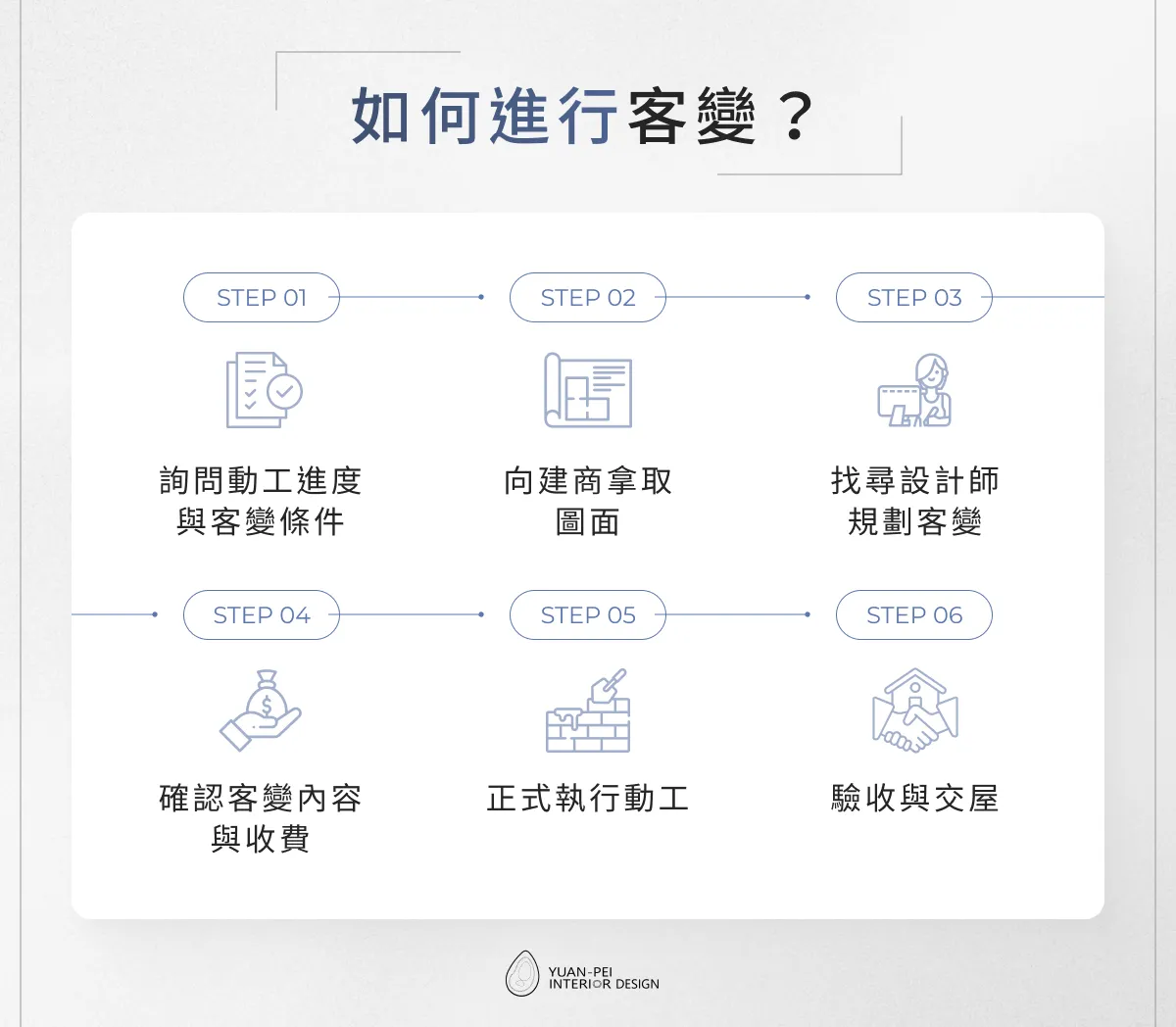

如何進行客變?

Step 1:詢問動工進度與客變條件

如果你已經決定要買下預售屋,建議先與建商(或代銷)確認目前的施工進度,以及是否能進行客變,詢問清楚哪些項目能變更、哪些項目不能改動,並讓建商知道你有客變的打算。確保自己充分掌握物件的客變條件,再支付被俗稱為「小訂」的訂金下訂。

Step 2:向建商拿取圖面

規劃客變可不能靠憑空想像,必須要先有詳細的房屋格局與室內規格圖面,才能順利進行。下訂預售屋後,記得要主動向建商索取「原始建築圖」和「水電圖」等圖面的 CAD 電子檔(若建商在此階段不提供,至少也要拿到 PDF 檔),客變需要的圖面通常包含以下幾種:

文件名稱

規劃與確認目的

原始平面建築圖

建商提供的房屋初始格局圖,作為後續所有設計與修改的基礎參考。

平面配置圖

標示家具擺放、動線規劃與空間使用情況,協助設計師與建商理解屋主需求。

結構平面(隔間位置)圖

標明梁柱、牆體等結構細節,並明確標示欲增減或調整的牆體位置,方便建商評估可行性。

開關插座與弱電配置圖

規劃網路孔、電視、電話、監控、對講機、開關及其他低壓電設備與插座的位置。

空調配置圖

標示冷氣內外機位置、排水孔高度及管線走向,確保管線布局合理。

燈具照明配置圖

標示天花板燈具、開關位置與照明設計,避免後續入住需要打牆重拉電線。

給排水配置圖

包含冷氣、廚衛、陽台與汙水排水,針對用水區域進行水路與地坪排水孔的定位。

地坪配置圖

標示地板、磁磚或其他地面材質的鋪設區域,避免交屋後的施工衝突。

電信平面配置與單線圖

用於確認電線迴路規格,以便規劃高耗電家電的專用迴路。

消防設備配置平面圖

部分規模較大或高層建築的建商會提供,用以確認灑水頭與防煙分區位置。

Step 3:找尋設計師規劃客變

預售屋正式簽約後,建商一般會按照樓層施工順序,依序為屋主們進行客變。

在開始動工到你買的樓層前,建商會寄送「客變通知書」詢問你是否要客變,並告知申請期限。由於從申請到動工通常只間隔 1~3 個月,整體時間不算充裕,因此建議不要拖到最後一刻才行動,最好在拿到圖面後就儘早找設計師討論、規劃客變。

Step 4:確認客變內容與收費

進入客變前的階段,建商這邊會安排一位專門的窗口與你對接,說明客變相關規範,並提供客變單(作業明細表)。這個階段是屋主最需要與建商密集溝通的階段,不過基本上不用太過擔心,因為會有設計師的陪同。

此時需討論的事項,主要會聚焦在設計圖(客變施工圖)的修改,以及帳目明細的核對,像是要增減哪些材料,或是某項目變更要多少錢等。等所有細節都經過確認,才會簽訂客變單。

👉🏻客變前有哪些資料要簽核?

簽核資料項目

文件內容與簽核用意

平面變更圖

(客變施工圖)

經屋主、設計師與建商三方討論後,最終定案的室內格局變更設計圖。

竣工圖

(結構與水電變更圖)

將所有弱電、給排水、開關插座與空調等變更細節完整標註的最終版工程圖。

客變單/工程帳目明細表

詳細載明客變過程中「加帳(增加項目)」與「減帳(扣除標配)」的作業明細與金額,作為後續工程款多退少補的依據。

Step 5:正式執行動工

經過漫長的討論與合約簽訂,恭喜你終於迎來建商開始客變施工的階段!施工期間,建商會依照最終設計圖進行作業,並定期回報進度,這時屋主也可以親自監工,或委託設計師協助,即時記錄客變變更的內容,確保工程品質和施工細節符合預期。

Step 6:驗收與交屋

在客變流程的最後階段,屋主需與設計師、建商共同驗屋,檢查有沒有和最終建築圖與水電圖不一樣的地方,或有哪些問題必須改善。待建商完成修正後,屋主再與設計師一起進行 2 次複驗,直到確認所有缺失都已處理妥當,就能讓 3 方簽名、正式交屋,順利接手新房囉!

五、預售屋客變要注意什麼?4 大關鍵細節要注意!

在進行客變的過程中,雖然能依照需求客製化新家,但其中的細節與法律規範不可掉以輕心。為了確保權益不受損,以下整理了 4 個關鍵的注意事項:

嚴格遵守申請期限與圖面簽核

  • ・建商通常會針對不同樓層訂定明確的客變截止日,建議購屋後應立即確認時程。此外,變更圖面與項目明細在簽署回傳前,務必與設計師反覆核對,因為一旦簽核發包,後續若想再修改,不僅可能產生額外的行政規費,更會因延誤工期而導致損失。

善用契約條款作為履約保障

  • ・簽約時應留意「個別磋商條款」,將詳細的客變設計圖、插座配置圖及建材清單作為合約附件。這類書面紀錄是未來驗屋最重要的依據,若日後發現施工結果與約定不符,屋主便能以此要求建商限期改善,甚至主張給付遲延責任或解除契約。

預留交屋保留款作為協商籌碼

  • ・根據預售屋買賣定型化契約,消費者有權保留房地總價 5% 作為「交屋保留款」。當驗屋發現客變缺失或施工瑕疵時,在雙方複驗合格並完成修繕前,屋主可暫緩支付這筆款項,這將成為與建商協商解決糾紛時,保障自身權益的重要利器。

確認退料項目與瑕疵申訴時效

  • ・若選擇退掉建商提供的廚衛建材(退料),其退費標準通常依建商合約成本計算,可能與市價有所價差。此外,交屋時若發現地坪或水電功能有誤,建議在 14 天內或合約約定的合理時間內提出申訴,若協調不成,可向消保官申請調解或委託第三方專業單位鑑定。

六、客變費用怎麼算?建商&設計師客變價格行情一覽

(一)建商客變費用行情

在與建商確認變更項目時,建商會採用「加減帳」的計價邏輯來結算最終費用:

  • ・加帳(補差價): 只要你「多要了」原本標配以外的東西,例如新增插座、多拉電線迴路、新蓋隔間牆等,就必須依照建商規定的工程單價補足差額。

  • ・減帳(退費): 如果你「取消了」建商原本附贈的建材或設備,例如退掉磁磚、退掉整套廚具,建商就會將這筆費用退還給你。不過,建商退費通常是扣除管銷成本後的「材料批發價」,金額往往比市價低。

最後的計算公式就是:總工程費用=加帳總額 - 減帳總額。多出來的費用會列在客變單上讓屋主多退少補。以下再為大家整理常見的建商客變收費行情,作為評估預算時的參考基準:

🔹格局配置

客變項目

費用範圍

備註

拆除隔間牆面

7,000~20,000 元/坪

依牆面材質而有所不同

增加隔間牆面

4,000~10,000 元/坪

依牆面材質而有所不同

🔹電路配置

客變項目

費用範圍

備註

增加插頭

1,500~2,000 元/個

-

增加專用迴路

(110V/220V)

3,500~4,500 元/個

-

增加弱電

(電話/網路/電視線孔)

1,500~2,500 元/處

-

🔹設備配置

客變項目

費用範圍

備註

增加冷氣套管

1,000~1,500 元/個

-

增加洗碗機

30,000 元以上/台

依產品品牌、功能而有所不同

更換廚房櫃體

80,000 元以上/組

依櫃體材質、尺寸而有所不同

(二)設計師客變收費行情

若要請設計師規劃客變,其收費方式主要可分成「客變諮詢費」、「客變設計費」和「從客變開始的完整設計費」3 種。客變設計費與從客變開始的完整設計費,大多會以坪數計算,少部分則會直接按件計費(固定坪數以下採均一價)。

  1. ・客變諮詢費:1,000~3,000 元/次。

  2. ・客變設計費:3,000~6,000 元/坪,客變設計費是指「規劃客變(包含繪製設計圖與後續溝通和驗收)」的費用。

  3. ・從客變開始的完整設計費:8,000~12,000 元/坪,它是指從客變開始到交屋後裝潢的完整設計費(統一由同一間設計公司處理)。


想了解實際的客變費用?歡迎找原胚室內裝修諮詢

立即諮詢


七、客變常見問題一次解答

Q1:規劃預售屋客變時間要多久?

客變程序雖然繁瑣,但施工前通常只會提前 1~3 個月通知。因此,建議在收到動工通知單前就儘早找設計師規劃客變,最好要提早 1~2 個月開始準備。畢竟,客變的機會僅此一次,錯過就只能等交屋後再另外請人裝潢了。

Q2:規劃客變一定要找設計師嗎?

客變不一定要找設計師,也可以自己規劃,但絕大多數人對於格局變動和線路配置的影響了解有限,設計師可以確保規劃更專業、避免日後施工出現問題,還能協助監工、陪同驗屋,可說是好處良多!如果希望讓客變設計更貼近生活需求,找設計師絕對是最理想的選擇。

Q3:簽訂客變單與購屋合約時要注意什麼?

簽訂客變單與購屋合約時,請留意以下 4 大客變相關事項,若有任何疑問或感覺不對的地方都應立即提出,避免日後自身權益受損:

  1. 1. 預計變更項目:確認客變單中記錄的所有預計變更項目,以及這些項目是否都經過屋主與建商和設計師的討論。

  2. 2. 客變費用:客變單上每個項目的收費與退費金額都要明確記載。

  3. 3. 施工圖面:施工圖面畫的內容,就會是客變最後完成的樣子,因此在簽核前,務必要確認圖面與你的預期是一致的。

  4. 4. 法規層面:購屋合約中通常會詳細列出客變的規定和限制,請仔細檢查目前要變更的項目內容,確認是否有違反建築法規或合約條款的情形。

Q4:遇到客變爭議怎麼辦?

若在驗屋階段發生客變糾紛,例如發現磁磚鋪設不平整、供電有問題,或是客變新增項目有缺漏,應立即向建商反映,請建商修正或予以補償。施工過程中,建議屋主應保留各項建材的原始包裝、明細清單,並針對關鍵工程進度進行拍照或錄影存證,這些詳盡的紀錄能作為後續驗收比對及爭議發生時的強力證據。必要時可請專業第三方協助鑑定,例如土木技師公會。

萬一是在交屋後才發現房子有狀況,屋主可再找建商窗口協商,請建商負責修繕。若涉及施工瑕疵或功能失效,且雙方無法透過溝通達成共識,消費者可備妥相關書面文件向縣市消保官申請調解。

Q5:客變驗收後不滿意可以請建商退費嗎?

退費通常會依照屋主與建商在合約中的約定內容辦理。若驗收時發現與預期不符,建議先檢視合約中關於客變項目、瑕疵處理及退費的條款,再與建商溝通協調。若雙方無法達成共識,也可尋求消保官協助,確保自身權益。

八、客變設計師推薦「原胚室內裝修」!助你輕鬆實現理想空間!

買房是件人生大事,且客變的機會僅此一次,如果在預售屋客變之後,對某些變更項目反悔了,還會需要花額外的心力和金錢請人重新裝修,勞神又傷財。為了避免這種狀況發生,推薦正在尋找客變設計師的你選擇「原胚室內裝修」!

原胚室內裝修公司最初是由一位對室內設計充滿熱忱的設計師周泊杰所創立,經過數年的行業歷練,逐步累積了深厚的專業素養與獨特的設計風格。我們的設計從繪圖開始,每一條線的重量與粗細皆經過細緻考量,確保畫面乾淨、簡潔,同時清楚呈現施工細節與尺寸邏輯。

✦ 為何客變設計師要找原胚設計?

  • ・榮獲多項國際指標大獎:我們的設計案例榮獲了多項國際指標大獎,設計品質備受肯定,獎項目前仍在持續累積中,包括 Muse Design Awards 醫療空間金獎、iF Design Award Winner、Asia Design Prize Winner、International Design Awards 銀獎等。

  • ・針對屋主需求規劃客變:原胚設計會全面了解屋主的生活習慣、房屋條件與使用需求,提供專業的客變建議,並以此繪製出完整的施工圖。同時,我們也會協助屋主與建商溝通,爭取最大的客變利益。

  • ・交屋後服務不中斷:預售屋交屋後,如果你的房屋還有需要裝潢的地方,可統一委託原胚設計處理,若之後有任何裝潢相關的疑難雜症,也歡迎找設計師諮詢。


把握僅此一次的客變機會,客變設計師推薦原胚室內裝修

立即諮詢


參考資料:

延伸閱讀:

原胚設計


在留白之處,打磨生活的溫度 以匠人精神,打造有溫度的空間
